太陽光発電システム設置工事②
太陽光発電システム設置工事
工事の流れを紹介します。
基礎BOXの設置で約三日です。

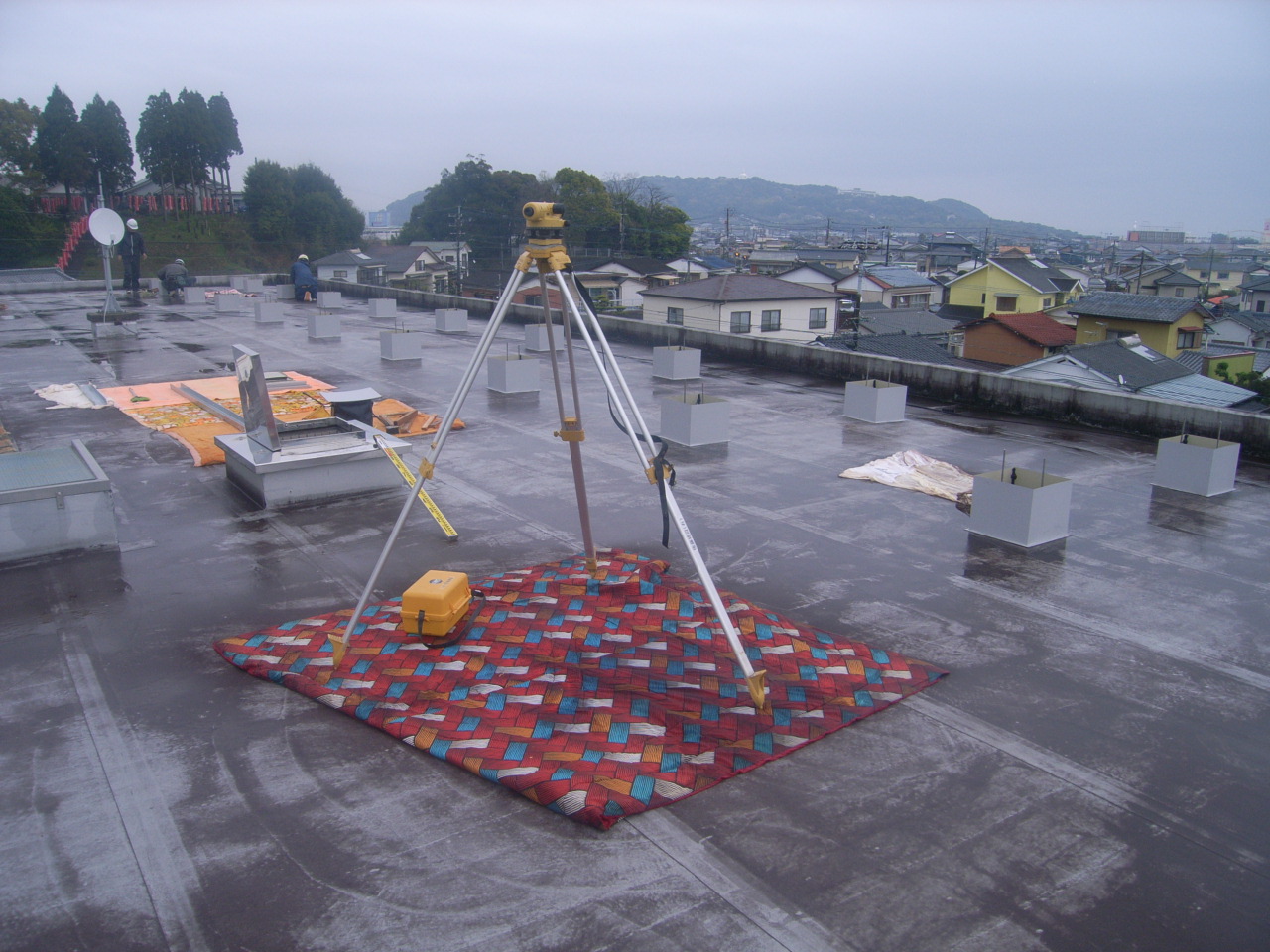

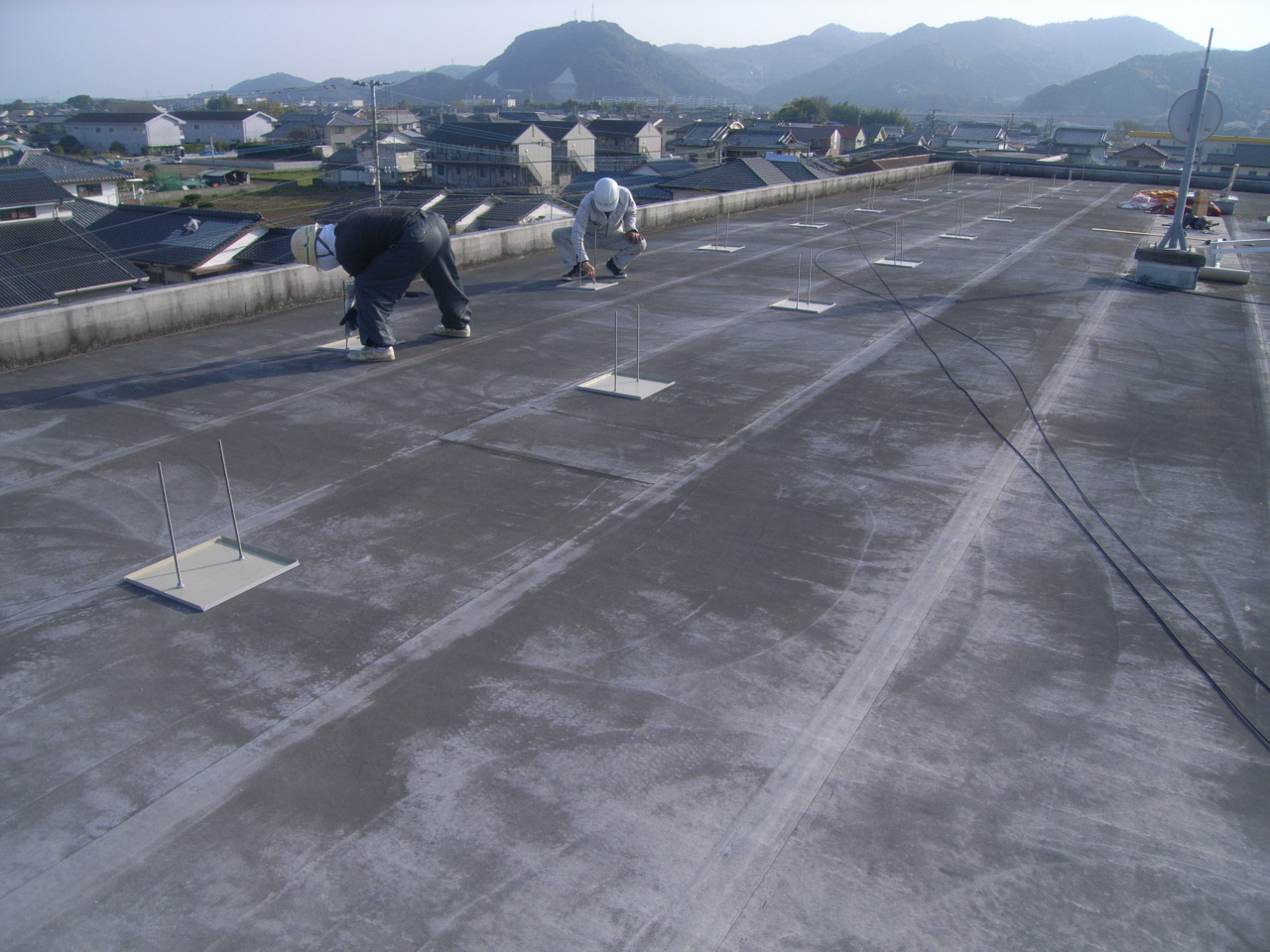

①日目 墨出しをして、アンカー筋と型枠の位置を出します。

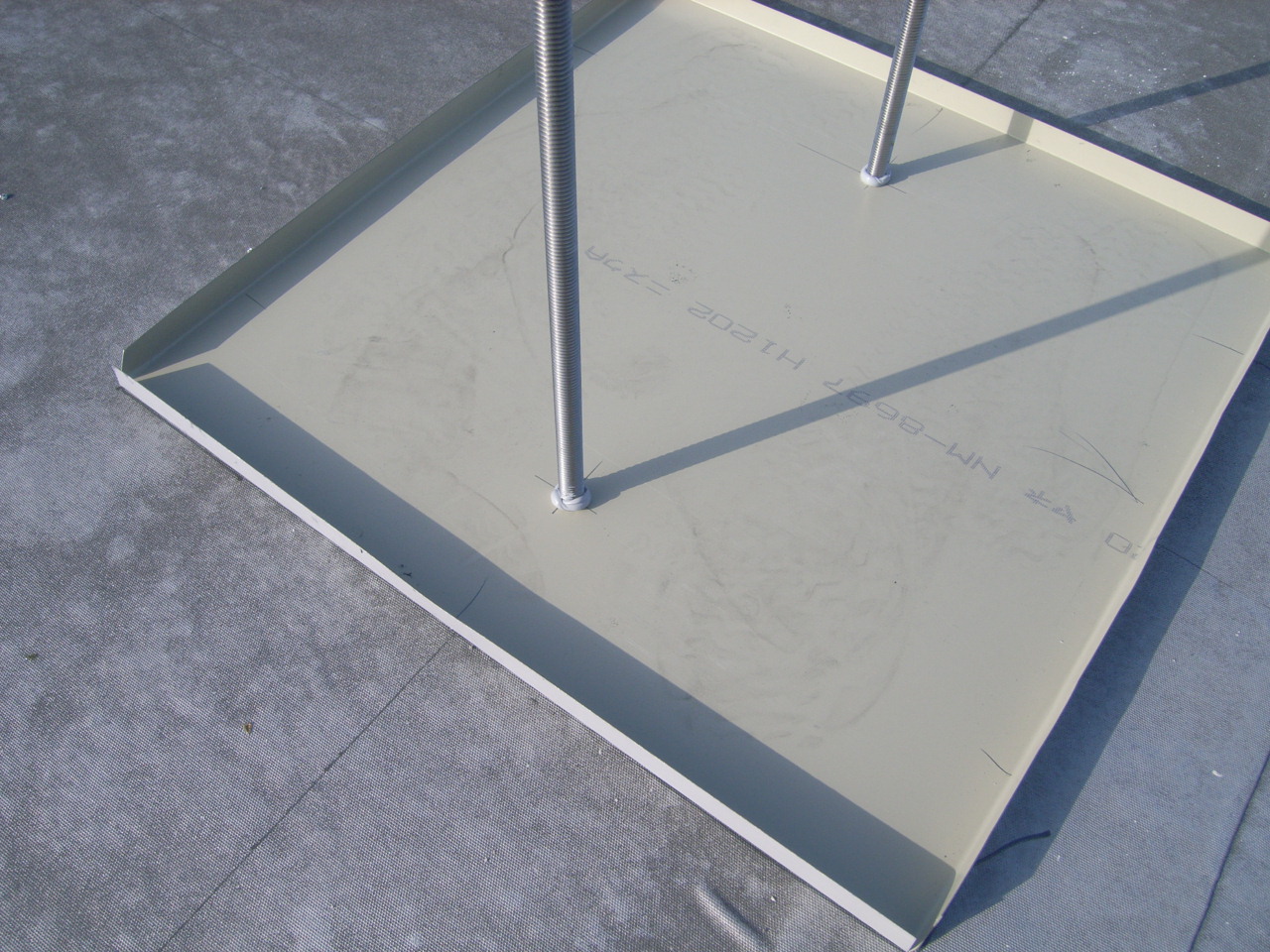

アンカー筋を屋根スラブに打ち込み基礎BOXをセットしていきます。
雨漏りがしないよう、型枠裏にはブチルテープとコーキングをしっかりしてます。
アンカーボルト周りには基礎BOXの上からもコーキングします。
②日目 基礎BOXの側面板を取り付けていきます。
レベルを見ながら基礎BOXの調整をしていきます。

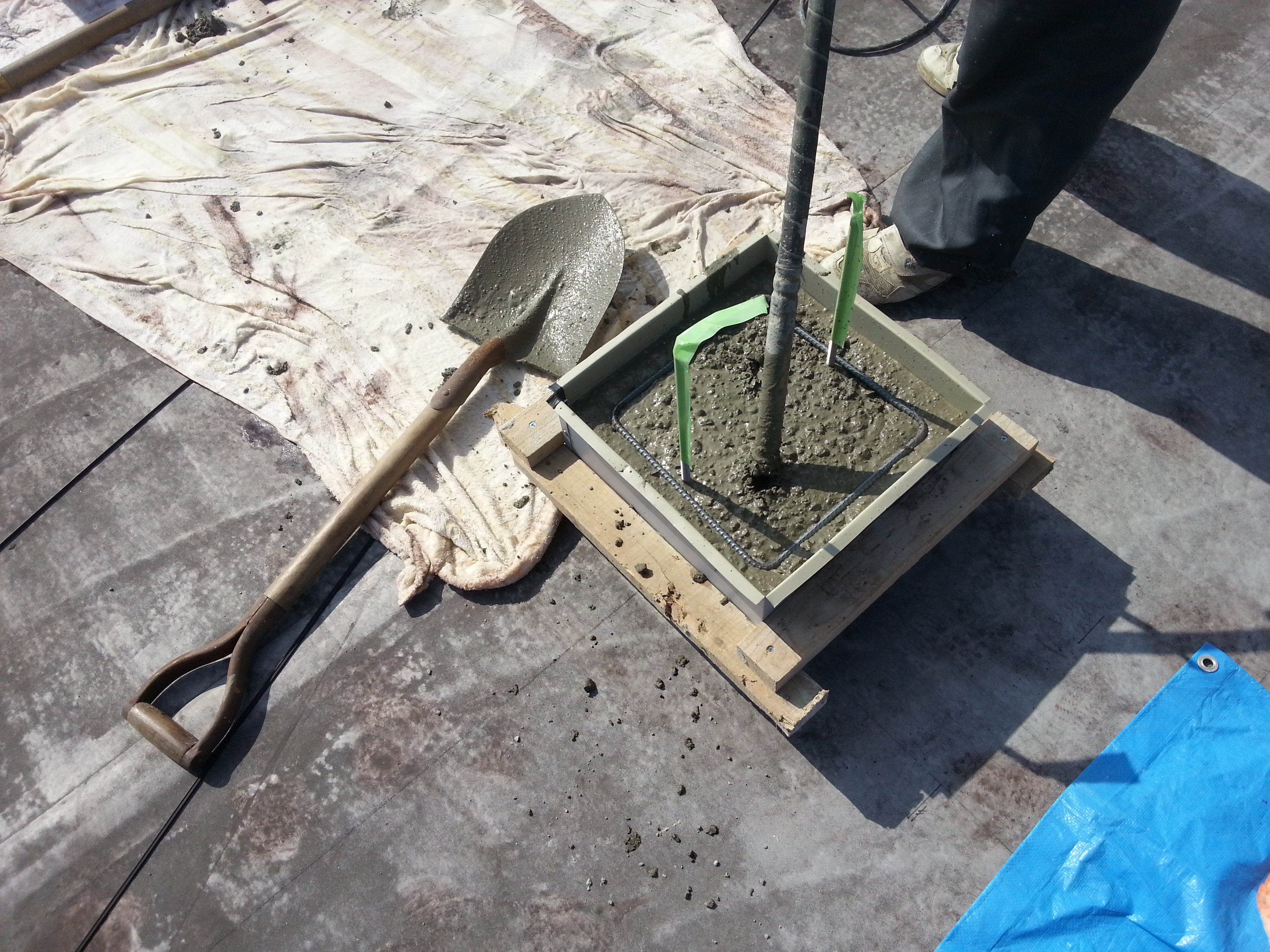

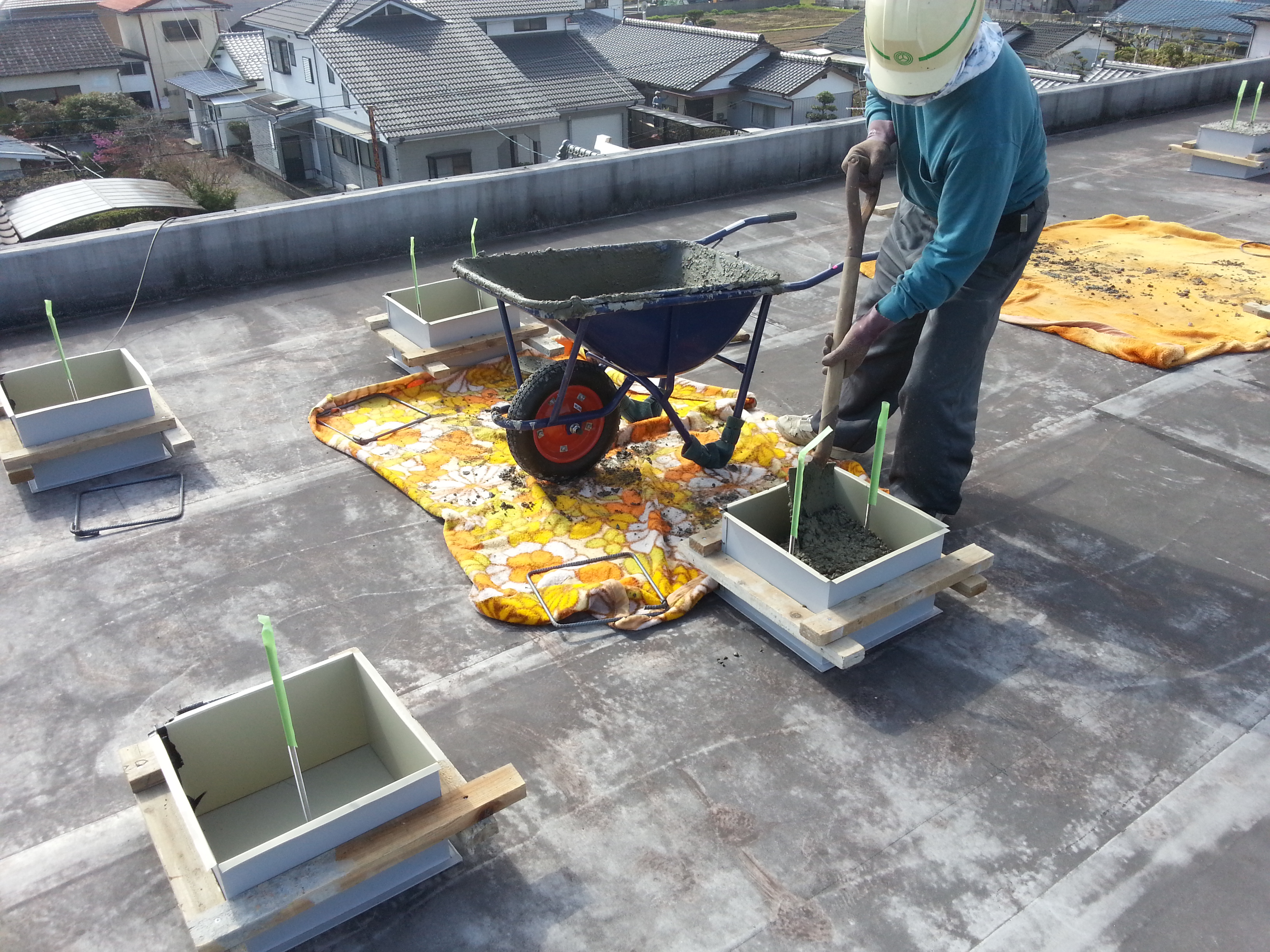

③日目 コンクリートの打設です。
350角のガルバニウム鋼板の枠に打っていきます!
割れ防止の鉄筋を配筋します。コンクリートがシッカリと充填するよう
バイブレーターをかけて打設します。

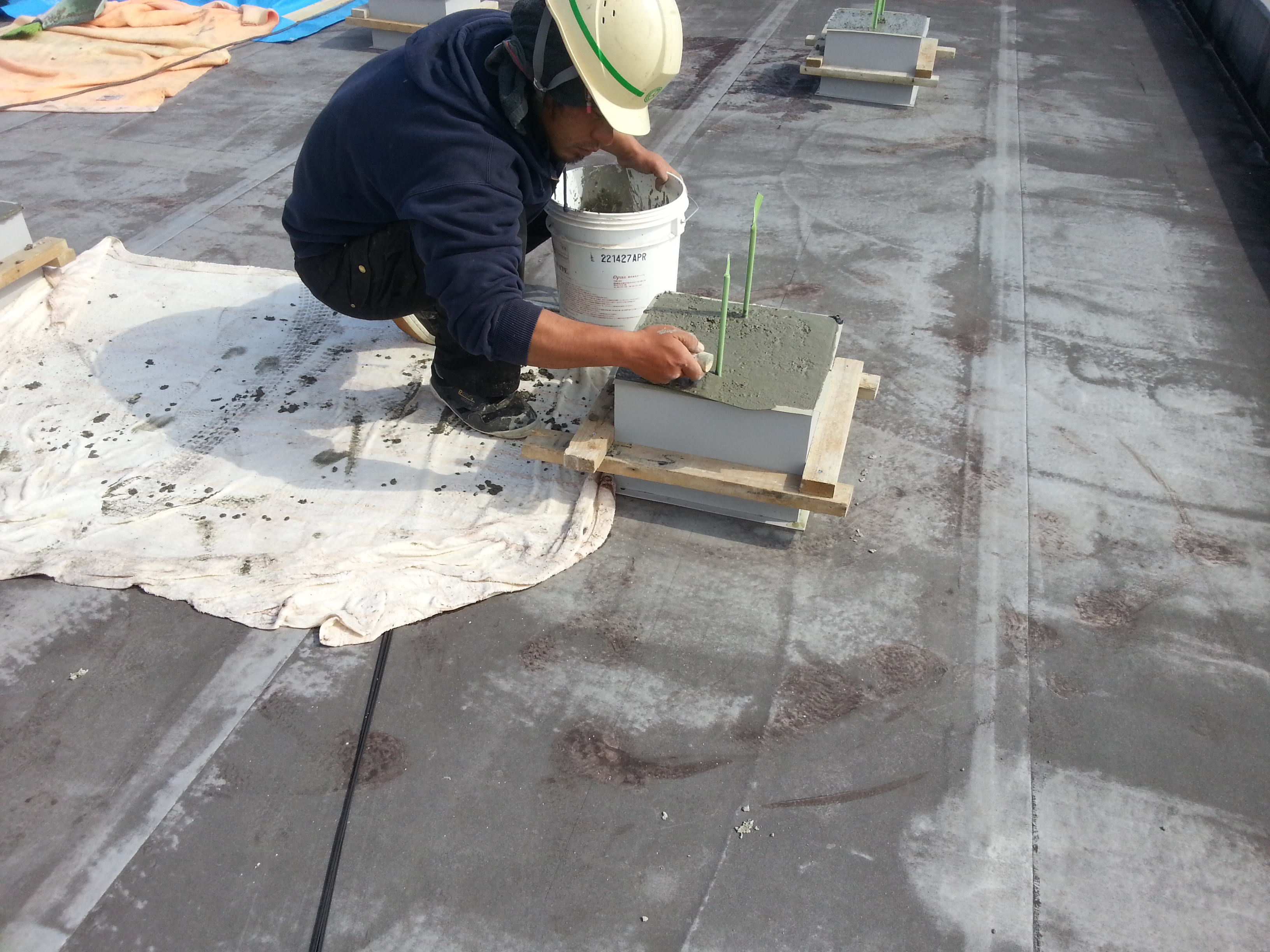

最後にモルタルで調整しながら天端を金ゴテで仕上げていきます。

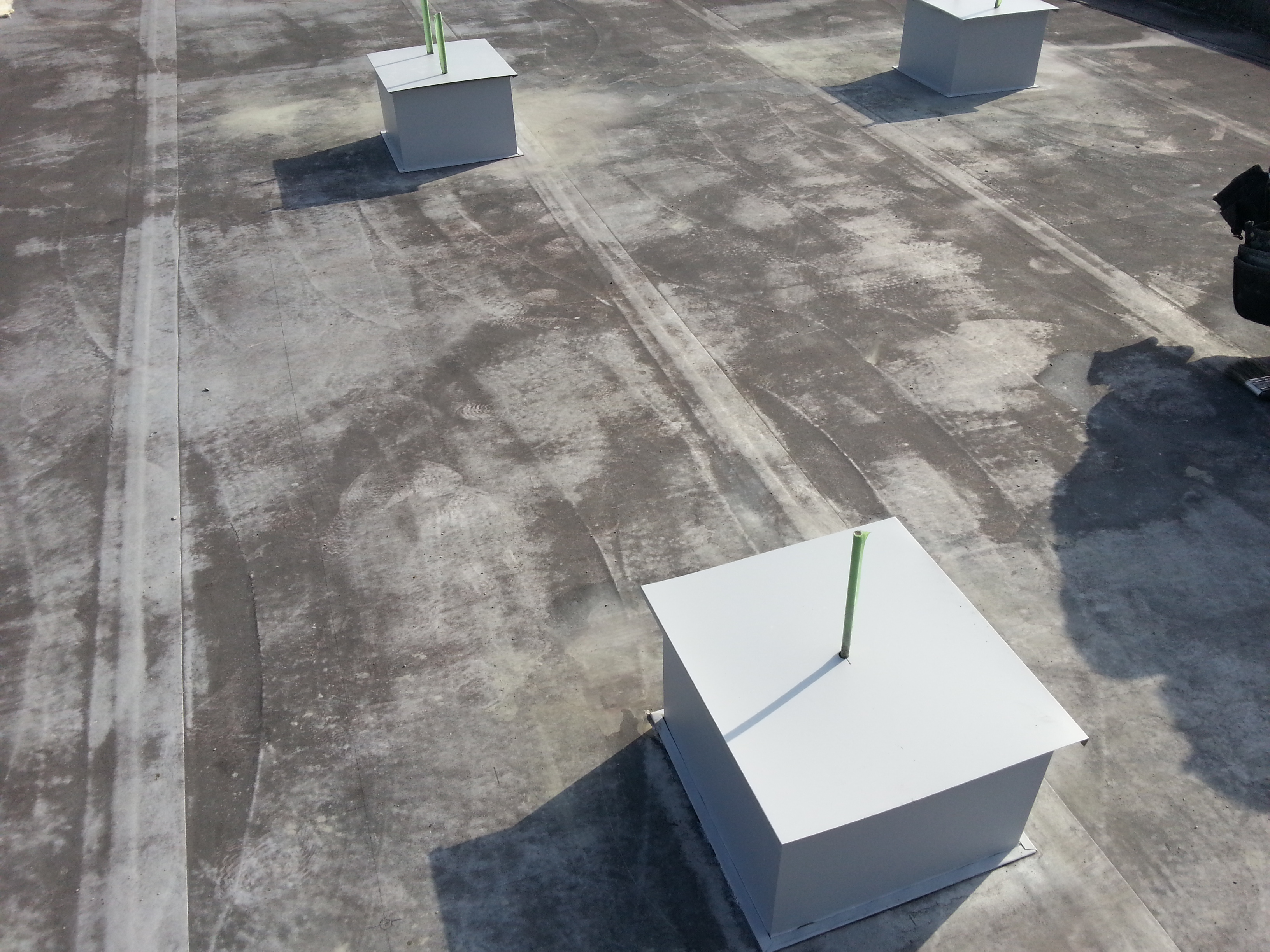

最後にカバーを被せて養生します。
ここまででが基礎BOXの作業
今後、太陽光パネルを支える土台です。
次は、架台の組立てパネルの設置に移ります。
